¿Se abrirá la fase 1A del enlace de Rivas con la M-50 antes de que acabe 2024? (obras a 28/09/2024)

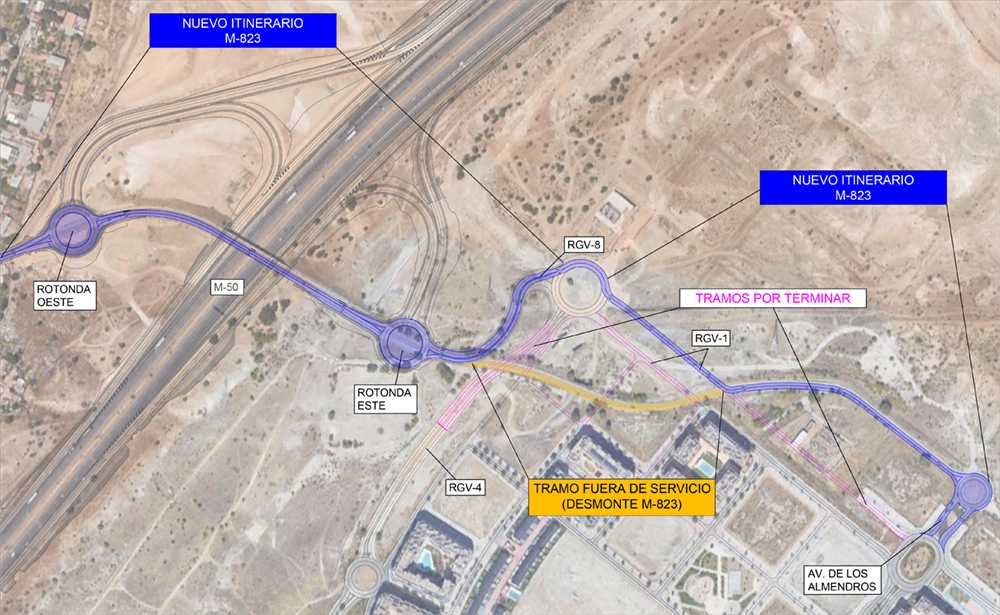

Esta es la primera publicación desde que se han abierto al tráfico las rotondas del enlace. Sin embargo, como ya comentamos en la anterior publicación, esta apertura del tráfico no permite aún el acceso a la M-50.
Fuente de la imagen: Ayuntamiento de Rivas
La pregunta que nos hacemos todos es cuándo se va a habilitar este acceso, es decir, la fase 1A, marcada en verde en la siguiente imagen (fase 1B sería la parte gris del trazado y fase 2, sin dibujar, sería el enlace completo).
Fuente de la imagen: Ayuntamiento de Rivas
Vamos a verlo teniendo en cuenta el estado actual.
Vía de servicio margen izquierdo M-50
Para poder habilitar la fase 1A del enlace lo que falta por completar básicamente es la vía de servicio del margen izquierdo de la M-50.
Como vamos a ver en las siguientes imágenes ya está completamente añadida la capa de cemento y sólo falta por añadir capas intermedias y la capa de asfaltado.
En los últimos días han estado trabajando en el drenaje de esta futura vía de servicio.
Viendo los trabajos que quedan por hacer, es posible que pueda abrirse al tráfico esta parte del enlace para finales de este año 2024, dependiendo de si mantienen o disminuyen el ritmo de trabajo estos meses.
Desmontaje antiguo trazado M-823
En la primera imagen de la publicación se puede ver en amarillo la parte del trazado de la M-823 que ya ha quedado en desuso y que está actualmente siendo desmantelado. Esto permitirá ampliar las avenidas de la Tierra y de la Democracia para su confluencia con la glorieta próxima a la nueva estación eléctrica.
Este es el estado actual de las obras de desmontaje.
Finalizamos la publicación con la foto de una bonita palmera que está sobreviviendo a las obras de desmontaje de la M-823.
Gracias por mantenernos informados y por las buenas fotos🙌🙌
ResponderEliminarMuchas gracias por la actualización. Cualquier empresa de viales tendría esto abierto en menos de una semana. Pero ya sabemos que los plazos no son el fuerte de los adjudicatarios de está obra. Espero que si se planifica la fase dos, jamás vuelvan a trabajar estás empresas dada su profesionalidad.
ResponderEliminarAmén.
EliminarAmén
EliminarPues nada, ya sabemos que el acceso oeste se abrirá "en breve"... y que el este estará antes de ¡¡¡junio de 2026!!! Por favor, que alguien nos libre de esta pandilla de políticos imcompetentes
EliminarEntiendo que si se abre esta fase 1A a finales de año o un periodo similar, esta comprendería no sólo el acceso M50 hacia el sur, sino también los accesos desde la R3, y ya quedaría la entrada desde la M50 sur para más adelante, amén de la fase 2. ¿Es así?
ResponderEliminarNo. La 1A es solo la salida hacia la M50 sur. La 1B (que va después y que todavía no se ha hecho nada) es la entrada de m50 sur, que tardarán otro año más mínimo. La entrada y salida desde la M50/R3 norte no están ni planificadas. Contando con el desastre de gestión de la obra del ayuntamiento, échale 5 o 6 años más. En serio.
EliminarHola.
EliminarEn la fase 1A sí que estará disponible el acceso desde la R3 al igual que la salida a la M50 sur.
En la fase 1B se ejecutará el acceso desde la M50 sur.
Para el acceso desde la M50 norte y la salida a la M50 norte y R3 habrá que esperar a la fase 2.
Llevo dos noches viendo maquinaria grande (mi no entender d estas cosas) . Asiq, q trabajen tambien por la noche, es buena señal para poder ver el fin al enlace, q tiene pinta q abran tanto de entrada como de salida 🙏🏻
ResponderEliminarEstán asfaltado la m 50 por la noche, no tiene nada que ver con el enlace a rivas
EliminarLo que me fascina de las imágenes es que no se ve a NADIE trabajando. Ni una sóla máquina aparcada o en movimiento. Es alucinante. Debe ser que en el ayuntamiento están muy concentrados en las fiestas del PCE y no pueden dedicarse a cosas tan banales como acabar una obra que iba a durar 11 meses y en la que llevan ya más de dos años de retraso. O que se han gastado la pasta de las obras en la fiesta esa de la caspa comunista. Quien sabe.
ResponderEliminarEl 28 de septiembre era sábado
EliminarPues está lloviendo... creo que hasta junio nada eh
ResponderEliminarUy y el delegado del gobierno diciendo que está legislatura acaban todo. Cómo sigan mintiendo así, se van a volver de madera
ResponderEliminarY ya se sabe que el fin de semana no se trabaja...
Eliminarhttps://www.diarioderivas.es/transformacion-cristo-rivas-jarama/
ResponderEliminarLa obra del escorial madre mía… q pesadilla…
ResponderEliminarEs de broma, nos toman el pelo como quieren. No sé donde está el problema, si en la empresa adjudicataria de las obras, en el ayuntamiento o una mezcla de ambas, pero, que una obra así lleve más de 18 meses de retraso, cuando el tiempo previsto para su ejecición era de 12 meses es inconcebible. En al empresa privada habrían rodado cabezas, pero aquí todo vale y encima se creen con derecho a dar lecciones y enseñarnos
ResponderEliminar
ResponderEliminarEsto es de coña. La velocidad que lleva Jarama, continuando con avenida d la democracia,igualando la altura (q era bastante) ,un monton de maquinaria y trabajadores y cruzas el puente y...una obra con 17 meses d retraso y si ves una máquina currando ... Una verdadera vergüenza
Estoy de acuerdo con vosotros, que una obra con una duración estimada de 12 meses se retrase un mes más o dos es entendible. Pero más de un año de retraso no es justificable, y mucho menos teniendo en cuenta que queda mucho trabajo aún por hacer (la fase 1B, entrada desde M-50 sur, está sin empezar) lo que podría hacer que acabe siendo 3 o 4 veces el plazo previsto. Estas últimas semanas además los avances están siendo muy escasos, lo que me hace pensar que NO se va abrir la fase 1A hasta el 2025.
ResponderEliminarYo soy partidario que es más un problema de financiación. Si el ayuntamiento no paga la empresa no ejecuta. Sino hubiera problemas de financiación, la empresa se arriesga a ser sancionada, y perder su clasificación de contratista del estado
ResponderEliminarEs flipante lo de esta obra, el cualquier ayuntamiento serio le hubieran clavado una penalización de la leche a la UTE por el retraso. Pero huele a que el retraso tiene el beneplácito del ayuntamiento para alargar la obra y que el fin quede cerca de las próximas elecciones (suele pasar en general en los ayuntamientos que justo antes de las elecciones municipales les da por inaugurar cosas). Encima la UTE que se lo llevó fue porque rebajó un 15% el precio y luego en verano del 23 el ayuntamiento le sube el presupuesto a la UTE justo ese 15% por el aumento de costes de los materiales (todo esto según publicación del diario de Rivas). Muy raro (o no) todo esto
EliminarAlgo q tambien me choca mucho, es q no leo por ninguna red social quejas de la oposición por lo mal q va el acceso. Desde hace tb muchos meses, el ayto no comenta nada de nads de cm van la obras... Me resulta super raro todo
ResponderEliminarhttps://zarabanda.info/m50-mayo-de-2025-es-la-nueva-fecha-de-apertura-prevista/
ResponderEliminarYa nos vamos a mayo de 2025...sin comentarios
Las excusas que dan son más insustanciales que una sopa sin nada. Ellos ponen la excusa del agua, y sin embargo las obras de urbanización a su alrededor van a toda prisa. No digo nada más, la empresa Licuas y las otras que forman la UTE, deberían ser sancionadas y nunca jamás trabajar en obra pública.
Eliminar¿¿¿Mayo de 2025??? 2 AÑOS DE RETRASO, ¡NO VAN A TERMINAR NUNCA!
EliminarMira que he tenido paciencia todo este tiempo, pero esto ya es reírse de la gente. No hay apenas ahí nadie trabajando. Ni maquinas ni anda, casi. Y han tardado meses y meses en hacer las canaletas de recogida de pluviales. No me fastidies. Mientras tanto, en el lado este les ha dado tiempo a rellenar e igualar terreno, que era tela. Y a hacer viales y levantar la anterior carretera.
ResponderEliminarEs acojonante que esta empresa haga lo que le venga en gana. Lo de las lluvias dijeron que una vez hecho el firme, ya no iba a ser problema. Y el Ayuntamiento mientras sin informar de lo que supuestamente era tan importante para todos, con todo el bombo que le habían dado. No piensan hacer nada al respecto con esta empresa que se está riendo en sus caras y en las nuestras.
ResponderEliminarLegalmente pueden denunciar a la UTE y que les sancionen la clasificación de contratistas del estado. Pero. .. y si la UTE contase la verdad del retraso en las obras? Por eso no denuncian, ni sancionan a la UTE
EliminarPues están tardando en hablar. Unos y otros. Pero no me cuadra que la UTE tenga algo que decir al respecto. ¿Por qué un lado de la autopista va a un ritmo y el otro a otro? No veo adwmas, como sugieren por aquí, que el retraso de la obra favorezca en ningún caso al Ayto. Es de cajón de madera de pino. Son los primeros interesados en qué esto se termine cuánto antes.
EliminarNoticia de hoy: debido a los sobrecostes se concede una ampliación de la subvención al Ayuntamiento para concluir la primera fase antes de junio de 2026. Spoiler: como la fase 1A, acabará más tarde.
ResponderEliminarhttps://www.diarioderivas.es/rivas-subvencion-primera-fase-enlace-m50/
Según parece se han gastado todo el dinero, y ni siquiera han hecho lo que decían en un año. La verdad es que es vergonzoso la gestión del ayuntamiento en esta obra
ResponderEliminar
